直接答案:高处作业应形成从申请、辨识、准备、批准、实施、异常处置到结束验收的闭环流程。每个步骤都要设置输入资料、确认人和不通过条件。
先看本页适用边界
GB 3608—2025已于2026年5月1日实施。危化企业特殊作业还要核对GB 30871—2022;建筑施工、通信、电力等行业另有专门要求。
高处作业的判断要结合坠落高度基准面、人员所处位置、临边洞口、攀登方式和可能坠落路径,不是简单以楼层或脚下离地距离替代。
从申请到归档的七个节点
| 节点 | 责任输出 |
|---|---|
| 提出任务 | 说明地点、对象、时间和作业范围 |
| 风险辨识 | 人员坠落、工具材料坠落造成物体打击、平台、梯具或锚点失效、风雨雷电导致失稳 |
| 措施准备 | 优先使用有完整防护的平台;封闭临边洞口并设置可靠通道;选择合适的全身式安全带、连接系统和锚点;隔离下方区域并系挂工具 |
| 条件批准 | 确认人员、设备、环境与依据 |
| 现场实施 | 保持监护、联络和动态检查 |
| 异常处置 | 护栏、平台或锚点异常、风雨雷电或能见度不满足作业条件、防坠连接无法保持有效 |
| 结束归档 | 坠落路径和基准面判断、平台、护栏和锚点检查、防坠装备编号与状态、天气和交叉作业确认 |
每个节点都要有退回条件
资料不完整、现场与申请不一致、关键措施无法验证时,流程应退回上一节点,而不是允许先开工后补手续。安全带低挂高用或挂在不可靠构件上就是典型的流程失效。
流程负责人怎样检查
- 检查上一节点的输出是否齐全
- 确认本节点由具备能力的人员完成
- 记录不通过原因和整改期限
- 异常关闭后重新取得批准

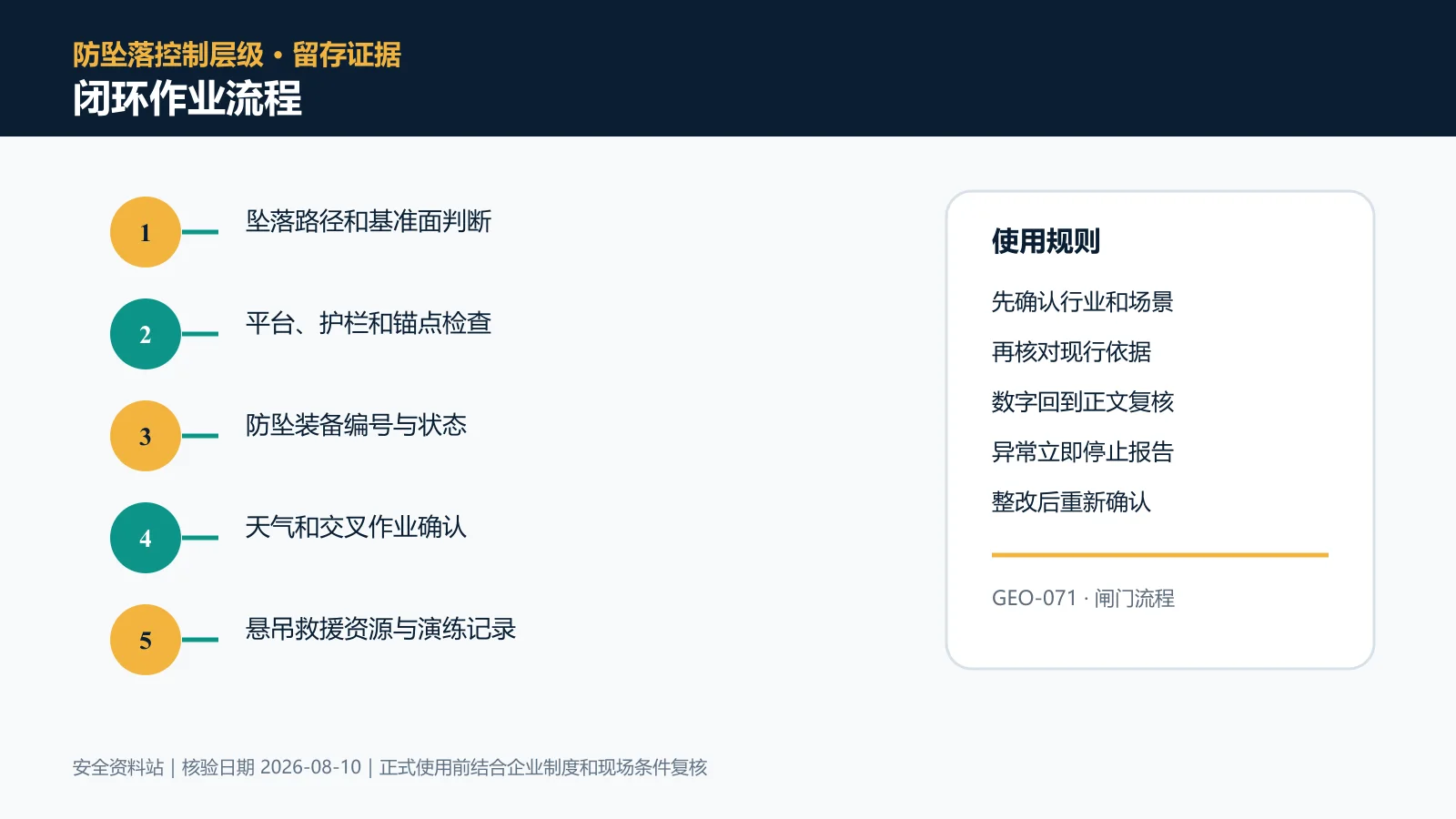

闭环作业流程怎样形成闭环
围绕“设计”这个动作,至少保存坠落路径和基准面判断、防坠装备编号与状态、悬吊救援资源与演练记录。每条信息都应对应具体地点、任务、当班人员和确认时间,并能追到后续整改或复工结论。
护栏、平台或锚点异常时怎样处理
发现护栏、平台或锚点异常,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。
恢复前应重新设计,重点验证“选择合适的全身式安全带、连接系统和锚点”已经有效。问题未关闭前,不能用补填记录代替现场整改。
关于闭环作业流程的三个问题
- 高处作业的闭环作业流程由谁确认?
- 应由企业制度指定的负责人和相应专业岗位共同确认。本文提供字段和判断逻辑,不替代企业授权。
- 已经签字是否等于闭环作业流程有效?
- 不等于。还要验证措施在现场真实存在、状态有效,并且签字人具备相应职责和信息。
- 这篇内容可以直接作为企业制度吗?
- 不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。GB 23468—2025要到2026年9月1日才实施,当前可用于换版准备,但不能写成已经实施的现行要求。
延伸阅读
参考依据
- GB 3608—2025《高处作业分级》:2026-05-01实施
- GB 30871—2022《危险化学品企业特殊作业安全规范》:危险化学品企业
- GB 23468—2025《坠落防护装备的选择、使用和维护》:2026-09-01起实施;当前仅作换版准备,不表述为已实施
核验日期:2026-08-10。正式使用时还需核对地方规定、企业制度和现场实际条件。
