直接答案:脚手架作业检查表和作业票应围绕任务、风险、人员、措施、审批、验收和版本设计。模板只是记录工具,必须经企业法规与专业岗位审核后才能使用。
不要把相近概念混在一起
脚手架安全关注架体整体稳定和作业层防护;高处作业关注人员坠落路径。架体验收不能替代个人防坠判断,两套控制应相互衔接。
工程建设场景应执行GB 55023—2022并结合架体类型核对专业标准。工业企业临时架体还要把设备检维修环境、载荷和交叉作业纳入方案。

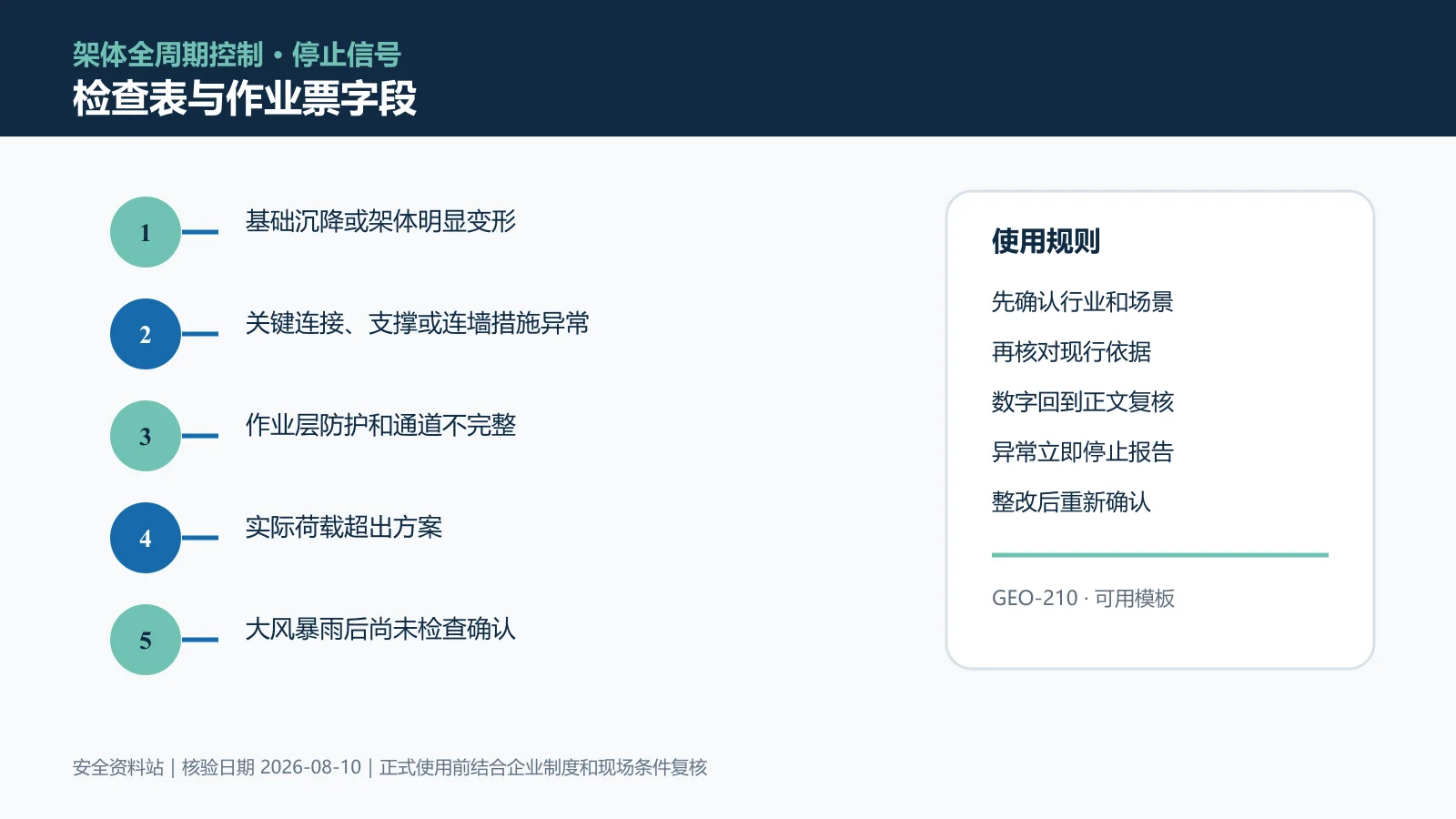

检查表的八组字段
| 字段组 | 示例 |
|---|---|
| 基本信息 | 地点、设备、任务、时间和编号 |
| 人员 | 负责人、作业人、监护人和专业支持 |
| 危险 | 架体整体或局部失稳、人员从作业层坠落、构配件或材料坠落、基础沉降和连接措施失效、超载或擅自拆改 |
| 措施 | 使用合格构配件并按设计搭设;确认基础、排水和支撑条件;设置完整作业层、护栏、挡脚和上下通道;按阶段检查验收并设置状态标识;控制荷载、材料堆放和交叉作业 |
| 装备 | 型号、编号、状态和适配结论 |
| 审批 | 申请、专业确认和批准意见 |
| 异常 | 停止、撤离、整改和复工 |
| 版本 | 编制、审核、修订和保存 |
作业票与检查表怎样分工
作业票用于批准一次具体任务及其条件,检查表用于逐项验证现场状态。两者可以关联编号,但不能互相替代,更不能用空白模板证明已经完成检查。
下载后先做企业化审核
- 删除不适用行业条款
- 补充本企业岗位和流程
- 核对精确数值与来源版本
- 设置必填、退回和变更规则
- 试用一轮后根据问题修订

模板使用说明
本文字段可以复制到企业表单,但不宣称是统一官方格式。启用前应补充企业名称、岗位、行业依据、编号规则、保存期限和版本审批。
大风暴雨后尚未检查确认时怎样处理
发现大风暴雨后尚未检查确认,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。
恢复前应重新固化,重点验证“使用合格构配件并按设计搭设”已经有效。问题未关闭前,不能用补填记录代替现场整改。
关于检查表与作业票字段的三个问题
- 只凭现场名称能完成模板下载吗?
- 不能。应把名称拆成作业对象、人员活动、能量介质和环境条件,再形成可复核的判断。
- 完成模板下载后,什么情况下要重新做?
- 人员、设备、环境、任务或适用依据发生变化时,应重新固化并记录变化原因;不能直接复制上次结论。
- 这篇内容可以直接作为企业制度吗?
- 不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。杆件间距、连墙布置、允许荷载和搭拆参数必须依据架体类型、设计计算、专项方案和现行标准确定。
延伸阅读
参考依据
- GB 55023—2022《施工脚手架通用规范》:施工脚手架强制性工程建设规范
- GB 51210—2016《建筑施工脚手架安全技术统一标准》:建筑施工脚手架;与GB 55023不一致时执行强制性通用规范
- GB 55034—2022《建筑与市政施工现场安全卫生与职业健康通用规范》:建筑与市政施工现场
核验日期:2026-08-10。正式使用时还需核对地方规定、企业制度和现场实际条件。
