直接答案:动土与挖掘作业台账至少应记录位置或对象、任务、危险因素、现有措施、责任人、复核条件和变更历史。只有空白表或作业票编号,不能证明风险已被识别。

先看本页适用边界

房屋建筑和市政基础设施工程要核对危大工程管理规定和施工现场强制性规范;危化企业内动土另核对GB 30871—2022,其他行业按其专门规则执行。

动土与挖掘不仅是机械挖土,还可能包括破除地坪、打桩、钻孔和人工开挖。判断重点是地下设施、边坡沟槽、积水气体和机械活动带来的风险。

动态台账应包含哪些字段

字段组 建议内容
对象 地下设施调查和现场标识
风险 边坡、沟槽或支护坍塌、挖断电缆、燃气或工艺管线、人员车辆跌入、积水、缺氧或有害气体、机械回转范围内碰撞
措施 收集地下设施资料并现场探查确认;依据地质和条件确定支护或放坡方案;设置围护、上下通道和夜间警示;控制土方堆放、车辆和边缘附加荷载
责任 项目或属地人员提供地下设施资料;技术负责人确定开挖、支护和监测方案;机械操作人员服从指挥并控制回转区;现场负责人检查边坡、积水和通道;监测或巡查人员记录结构和环境变化
异常 出现裂缝、掉土或支护变形、发现不明管线、异味或异常介质、沟槽进水或气体异常、机械与人员无法有效隔离、强降雨后尚未重新检查
版本 编制、审核、更新日期和变更原因

一条记录的合格示例

记录应写成“在具体位置发现什么条件,依据什么判断,由谁完成哪项措施,何时复查得到什么结果”。只写“正常”“已检查”或粘贴照片,都不足以独立复核。

更新与关闭规则

  • 人员、设备、环境或任务变化时更新
  • 异常未关闭前保持开放状态
  • 复查人不能只复制整改人的描述
  • 保留前一版本和变更原因

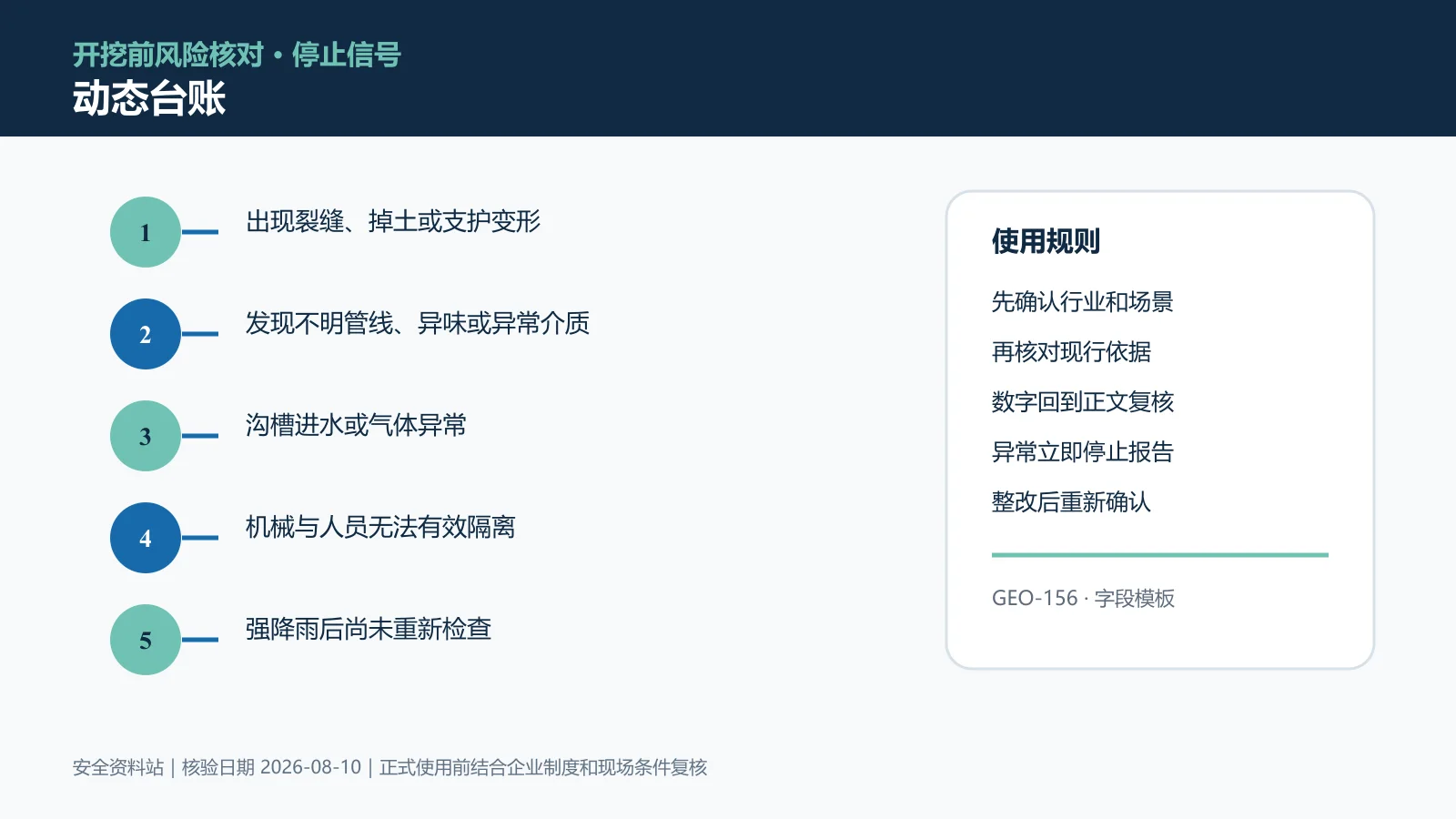

动土与挖掘作业动态台账信息图
开挖前风险核对:把台账模板结论转成可检查、可停止、可复核的现场动作。

动态台账怎样形成闭环

围绕“记录”这个动作,至少保存地下设施调查和现场标识、支护、通道和围护验收、回填前隐蔽设施确认。每条信息都应对应具体地点、任务、当班人员和确认时间,并能追到后续整改或复工结论。

出现裂缝、掉土或支护变形时怎样处理

发现出现裂缝、掉土或支护变形,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。

恢复前应重新记录,重点验证“设置围护、上下通道和夜间警示”已经有效。问题未关闭前,不能用补填记录代替现场整改。

关于动态台账的三个问题

只凭现场名称能完成台账模板吗?
不能。应把名称拆成作业对象、人员活动、能量介质和环境条件,再形成可复核的判断。
完成台账模板后,什么情况下要重新做?
人员、设备、环境、任务或适用依据发生变化时,应重新记录并记录变化原因;不能直接复制上次结论。
这篇内容可以直接作为企业制度吗?
不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。深度、放坡、支护、边缘距离和监测阈值必须由适用标准、地质条件和专项方案共同确定,不能用网络通用数字替代设计。
