直接答案:动土与挖掘作业应形成从申请、辨识、准备、批准、实施、异常处置到结束验收的闭环流程。每个步骤都要设置输入资料、确认人和不通过条件。

先看本页适用边界

房屋建筑和市政基础设施工程要核对危大工程管理规定和施工现场强制性规范;危化企业内动土另核对GB 30871—2022,其他行业按其专门规则执行。

动土与挖掘不仅是机械挖土,还可能包括破除地坪、打桩、钻孔和人工开挖。判断重点是地下设施、边坡沟槽、积水气体和机械活动带来的风险。

从申请到归档的七个节点

节点 责任输出
提出任务 说明地点、对象、时间和作业范围
风险辨识 边坡、沟槽或支护坍塌、挖断电缆、燃气或工艺管线、人员车辆跌入、积水、缺氧或有害气体
措施准备 收集地下设施资料并现场探查确认;依据地质和条件确定支护或放坡方案;设置围护、上下通道和夜间警示;控制土方堆放、车辆和边缘附加荷载
条件批准 确认人员、设备、环境与依据
现场实施 保持监护、联络和动态检查
异常处置 出现裂缝、掉土或支护变形、发现不明管线、异味或异常介质、沟槽进水或气体异常
结束归档 地下设施调查和现场标识、地质条件与专项方案、支护、通道和围护验收、降排水、气体与监测记录

每个节点都要有退回条件

资料不完整、现场与申请不一致、关键措施无法验证时,流程应退回上一节点,而不是允许先开工后补手续。只凭旧图纸判断地下管线就是典型的流程失效。

流程负责人怎样检查

  1. 检查上一节点的输出是否齐全
  2. 确认本节点由具备能力的人员完成
  3. 记录不通过原因和整改期限
  4. 异常关闭后重新取得批准

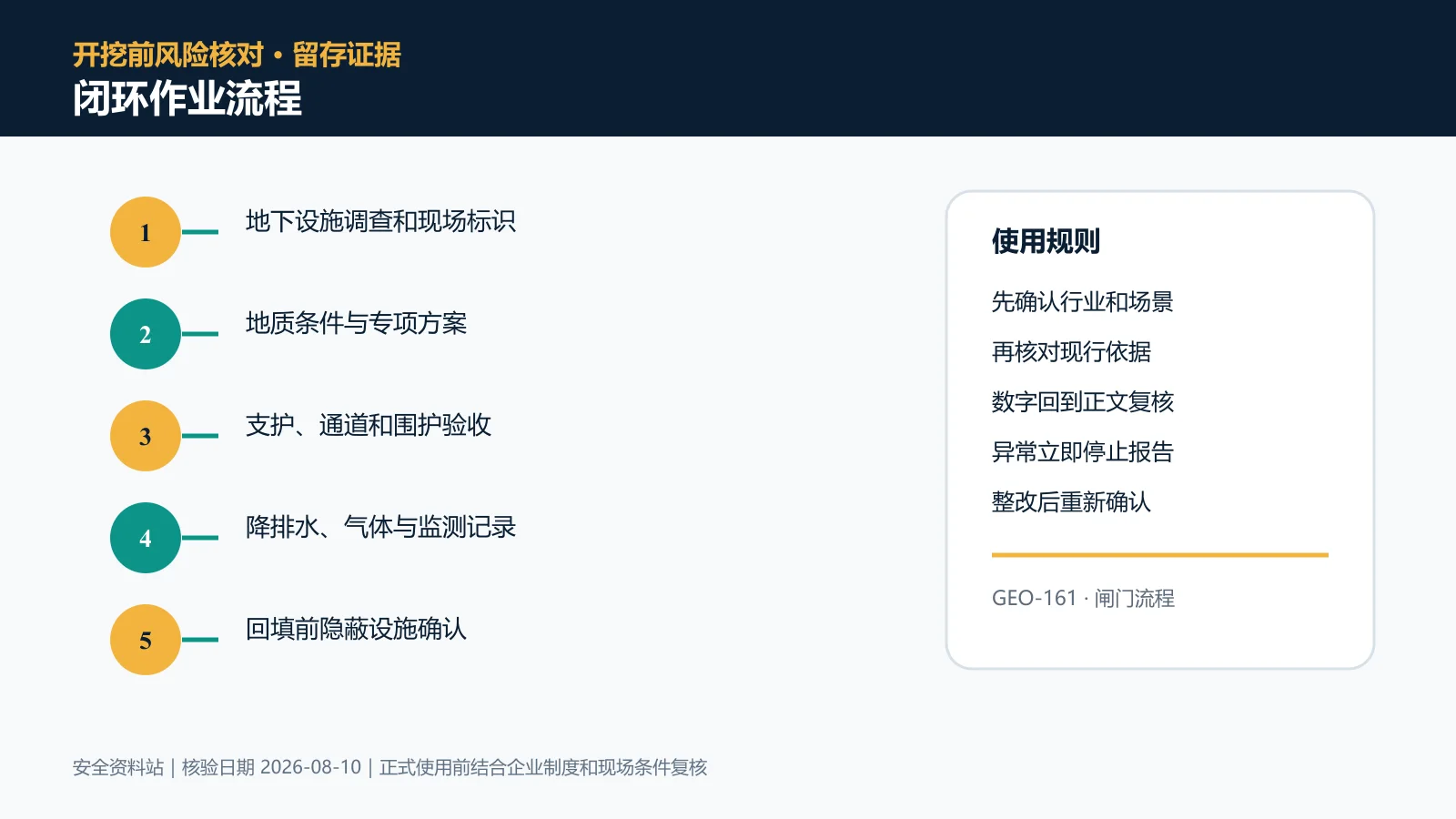

动土与挖掘作业闭环作业流程信息图
开挖前风险核对:把流程查询结论转成可检查、可停止、可复核的现场动作。

闭环作业流程怎样形成闭环

围绕“设计”这个动作,至少保存地下设施调查和现场标识、支护、通道和围护验收、回填前隐蔽设施确认。每条信息都应对应具体地点、任务、当班人员和确认时间,并能追到后续整改或复工结论。

出现裂缝、掉土或支护变形时怎样处理

发现出现裂缝、掉土或支护变形,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。

恢复前应重新设计,重点验证“设置围护、上下通道和夜间警示”已经有效。问题未关闭前,不能用补填记录代替现场整改。

关于闭环作业流程的三个问题

动土与挖掘作业的闭环作业流程由谁确认?
应由企业制度指定的负责人和相应专业岗位共同确认。本文提供字段和判断逻辑,不替代企业授权。
已经签字是否等于闭环作业流程有效?
不等于。还要验证措施在现场真实存在、状态有效,并且签字人具备相应职责和信息。
这篇内容可以直接作为企业制度吗?
不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。深度、放坡、支护、边缘距离和监测阈值必须由适用标准、地质条件和专项方案共同确定,不能用网络通用数字替代设计。

延伸阅读

参考依据

核验日期:2026-08-10。正式使用时还需核对地方规定、企业制度和现场实际条件。

声明:本站所有文章,如无特殊说明或标注,均为本站原创发布。任何个人或组织,在未征得本站同意时,禁止复制、盗用、采集、发布本站内容到任何网站、书籍等各类媒体平台。如若本站内容侵犯了原著者的合法权益,可联系我们进行处理。
