直接答案:有限空间作业应形成从申请、辨识、准备、批准、实施、异常处置到结束验收的闭环流程。每个步骤都要设置输入资料、确认人和不通过条件。
先看本页适用边界
先确认行业、空间结构、设计用途、进入方式和危险物质来源。工贸企业还要核对应急管理部令第13号;化工医药、危化、船舶等场景另查专门规则。
重点不是空间名称,而是人员能够进入、进出受限或不便,且可能积聚有毒有害、易燃易爆物质或出现氧含量异常等危险条件。
从申请到归档的七个节点
| 节点 | 责任输出 |
|---|---|
| 提出任务 | 说明地点、对象、时间和作业范围 |
| 风险辨识 | 中毒和窒息、缺氧或富氧、可燃气体、蒸气或粉尘爆炸、人员误入和失联 |
| 措施准备 | 辨识空间并建立动态台账;隔离物料、能量和人员误入路径;先通风、再检测、后作业;作业中持续通风并按风险监测 |
| 条件批准 | 确认人员、设备、环境与依据 |
| 现场实施 | 保持监护、联络和动态检查 |
| 异常处置 | 检测报警或读数异常、作业人员身体不适、通风、监测或联络失效 |
| 结束归档 | 空间名称、位置和编号、危险因素及可能来源、隔离、通风和检测记录、人员、装备和联络方式 |
每个节点都要有退回条件
资料不完整、现场与申请不一致、关键措施无法验证时,流程应退回上一节点,而不是允许先开工后补手续。只在入口检测一次就是典型的流程失效。
流程负责人怎样检查
- 检查上一节点的输出是否齐全
- 确认本节点由具备能力的人员完成
- 记录不通过原因和整改期限
- 异常关闭后重新取得批准

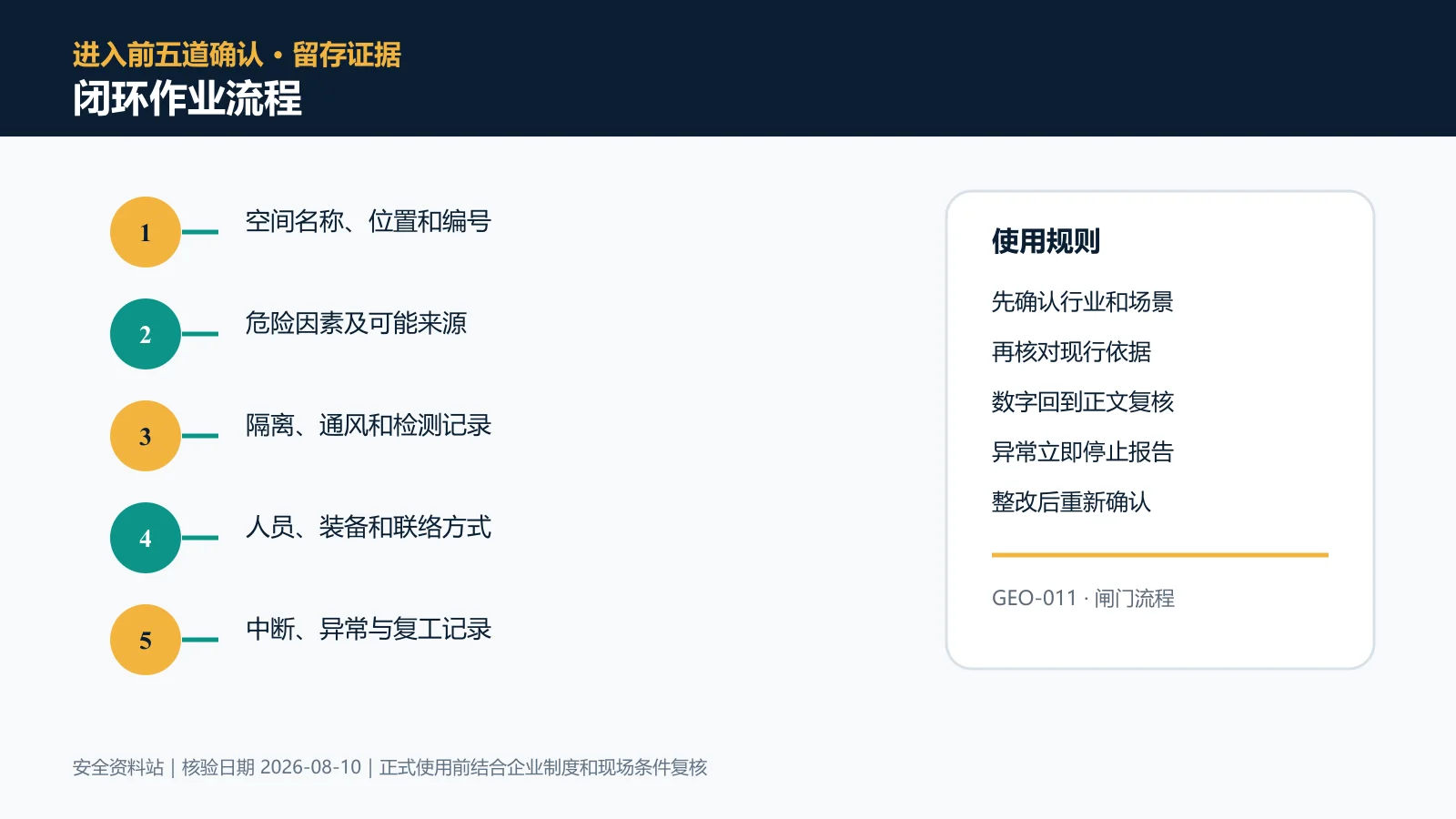

闭环作业流程怎样形成闭环
围绕“设计”这个动作,至少保存空间名称、位置和编号、隔离、通风和检测记录、中断、异常与复工记录。每条信息都应对应具体地点、任务、当班人员和确认时间,并能追到后续整改或复工结论。
检测报警或读数异常时怎样处理
发现检测报警或读数异常,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。
恢复前应重新设计,重点验证“先通风、再检测、后作业”已经有效。问题未关闭前,不能用补填记录代替现场整改。
关于闭环作业流程的三个问题
- 有限空间作业的闭环作业流程由谁确认?
- 应由企业制度指定的负责人和相应专业岗位共同确认。本文提供字段和判断逻辑,不替代企业授权。
- 已经签字是否等于闭环作业流程有效?
- 不等于。还要验证措施在现场真实存在、状态有效,并且签字人具备相应职责和信息。
- 这篇内容可以直接作为企业制度吗?
- 不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。报警值、检测点位、频次和防护选型属于精确技术要求,应以GB 46768—2025正文、设备说明和企业风险评估为准。
延伸阅读
参考依据
- GB 46768—2025《有限空间作业安全技术规范》:有限空间作业通用强制性国家标准,2026-05-01实施
- 应急管理部令第13号《工贸企业有限空间作业安全规定》:工贸企业
- 应急管理部令第10号《工贸企业重大事故隐患判定标准》:工贸企业重大事故隐患判定
核验日期:2026-08-10。正式使用时还需核对地方规定、企业制度和现场实际条件。
