直接答案:动土与挖掘作业外包后,发包单位仍需完成承包商能力审查、风险交底、现场协调、统一检查和应急衔接。合同中的责任条款不能替代实际管理动作。

这项结论适用于哪里

动土与挖掘不仅是机械挖土,还可能包括破除地坪、打桩、钻孔和人工开挖。判断重点是地下设施、边坡沟槽、积水气体和机械活动带来的风险。

深度、放坡、支护、边缘距离和监测阈值必须由适用标准、地质条件和专项方案共同确定,不能用网络通用数字替代设计。

外包前先审查什么

审查项 最低输出
承包商能力 同类任务经验、人员和装备说明
人员能力 岗位、资格和培训验证
作业方案 危险源、措施、停止条件和应急接口
设备材料 状态、适配性和检查记录

发包单位不能退出现场管理

发包单位掌握属地设备、介质和交叉作业信息,应完成统一协调并验证收集地下设施资料并现场探查确认、依据地质和条件确定支护或放坡方案、设置围护、上下通道和夜间警示。承包商则对其人员、设备和执行质量负责。

四类外包证据

  • 合同中的安全责任边界
  • 进场能力审查记录
  • 双方共同交底和现场检查
  • 异常报告、整改与验收记录

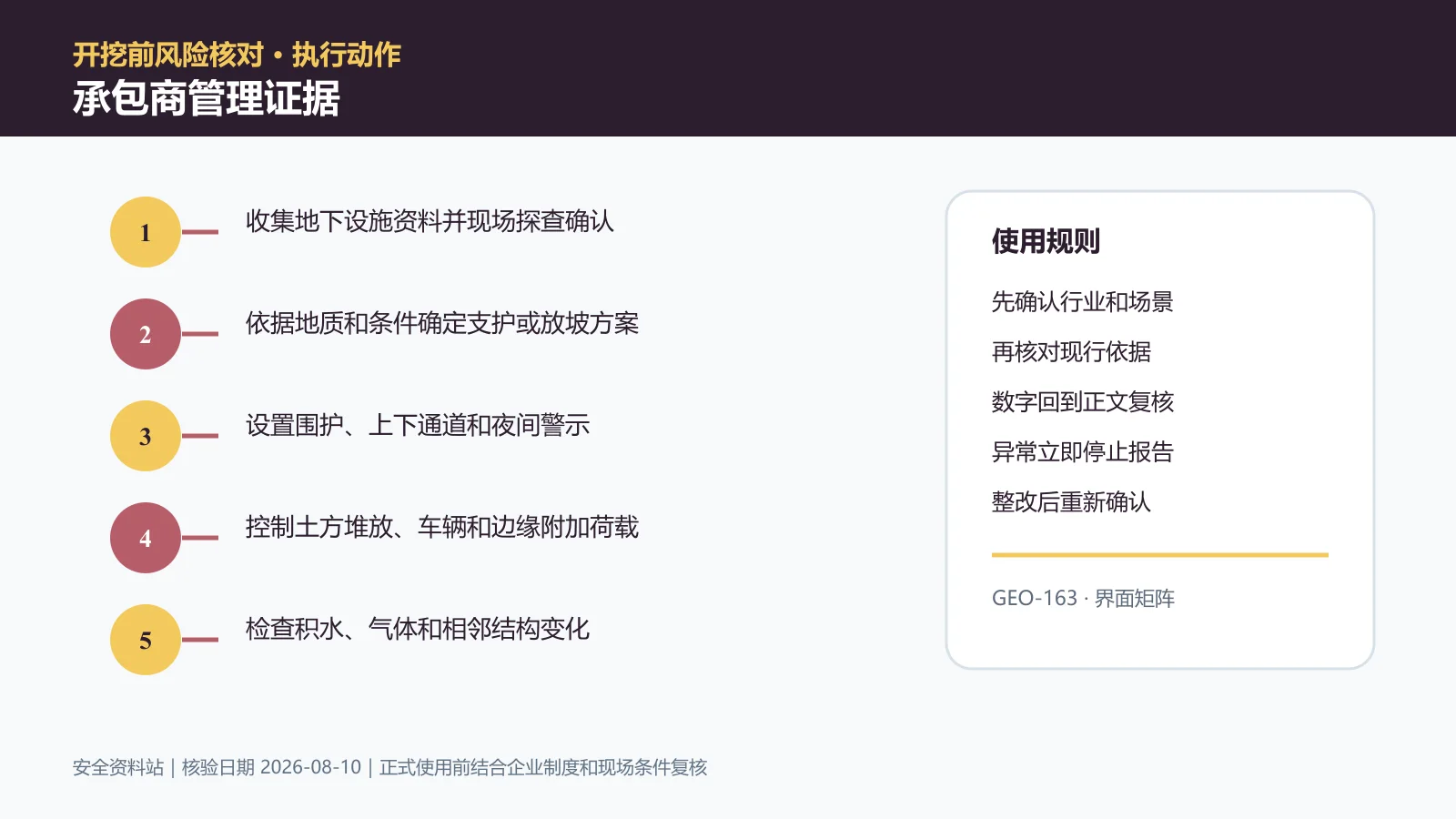

动土与挖掘作业承包商管理证据信息图
开挖前风险核对:把外包责任结论转成可检查、可停止、可复核的现场动作。

发包与承包界面

环节 发包单位 承包单位
进场前 审查能力、说明现场边界 提交人员设备和方案
开工前 统一协调并验证接口 完成交底和作业准备
作业中 检查、制止和应急衔接 执行措施并报告变化
结束后 验收、复盘和资料归档 恢复现场并提交记录

沟槽进水或气体异常时怎样处理

发现沟槽进水或气体异常,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。

恢复前应重新衔接,重点验证“检查积水、气体和相邻结构变化”已经有效。问题未关闭前,不能用补填记录代替现场整改。

关于承包商管理证据的三个问题

动土与挖掘作业的承包商管理证据由谁确认?
应由企业制度指定的负责人和相应专业岗位共同确认。本文提供字段和判断逻辑,不替代企业授权。
完成外包责任后,什么情况下要重新做?
人员、设备、环境、任务或适用依据发生变化时,应重新衔接并记录变化原因;不能直接复制上次结论。
这篇内容可以直接作为企业制度吗?
不可以直接照搬。应先核对行业、地方要求和企业实际条件,特别是精确参数。深度、放坡、支护、边缘距离和监测阈值必须由适用标准、地质条件和专项方案共同确定,不能用网络通用数字替代设计。
