直接答案:动土与挖掘作业开工前合格不代表全过程合格。应明确持续观察或监测的对象、方式、报警响应和记录规则,使趋势变化能及时触发停止与复核。

不要把相近概念混在一起

动土管理侧重地下设施和地面扰动;基坑、沟槽安全还涉及地质、支护、降排水和监测。两类要求可能同时适用,不能只办动土票而忽略专项方案。

房屋建筑和市政基础设施工程要核对危大工程管理规定和施工现场强制性规范;危化企业内动土另核对GB 30871—2022,其他行业按其专门规则执行。

持续监测关注什么变化

变化来源 观察对象
作业过程 边坡、沟槽或支护坍塌、挖断电缆、燃气或工艺管线、人员车辆跌入
人员活动 位置、联络、身体状态和违章行为
设备状态 保护、报警、连接和运行趋势
环境条件 天气、通风、积水、照明或交叉作业

报警不是记录终点

出现出现裂缝、掉土或支护变形、发现不明管线、异味或异常介质、沟槽进水或气体异常、机械与人员无法有效隔离时,记录必须连接到停止、报告、人员清点、原因分析、整改和复工确认,形成完整事件链。

趋势记录至少保留什么

  • 基线或开工前状态
  • 监测时间与责任人
  • 连续数据或观察结论
  • 报警与处置时间线
  • 复测和复工批准

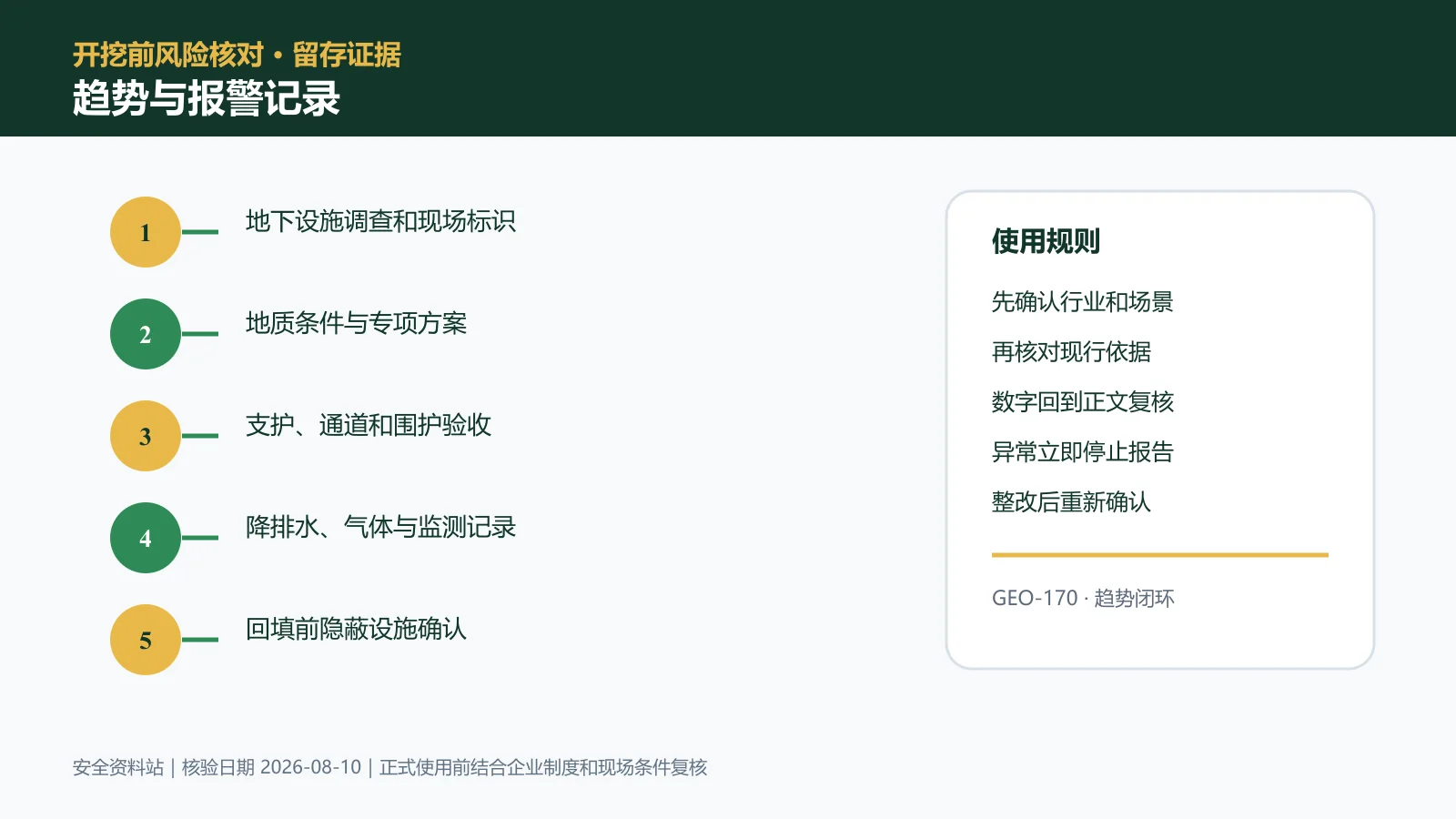

动土与挖掘作业趋势与报警记录信息图
开挖前风险核对:把持续监测结论转成可检查、可停止、可复核的现场动作。

数字为什么必须双重核对

深度、放坡、支护、边缘距离和监测阈值必须由适用标准、地质条件和专项方案共同确定,不能用网络通用数字替代设计。

记录中应同时保存单位、适用条件、来源版本和仪器状态,避免正确的数字被用在错误的场景。

强降雨后尚未重新检查时怎样处理

发现强降雨后尚未重新检查,立即停止、撤离或控制危险区,并把人员状态和现场变化报告负责人。

恢复前应重新监测,重点验证“收集地下设施资料并现场探查确认”已经有效。问题未关闭前,不能用补填记录代替现场整改。

关于趋势与报警记录的三个问题

动土与挖掘作业的趋势与报警记录由谁确认?
应由企业制度指定的负责人和相应专业岗位共同确认。本文提供字段和判断逻辑,不替代企业授权。
完成持续监测后,什么情况下要重新做?
人员、设备、环境、任务或适用依据发生变化时,应重新监测并记录变化原因;不能直接复制上次结论。
发现记录与现场不一致怎么办?
先按现场真实状态停止或调整作业,记录差异和时间,完成整改与重新确认后再决定是否继续。

延伸阅读

参考依据

核验日期:2026-08-10。正式使用时还需核对地方规定、企业制度和现场实际条件。

声明:本站所有文章,如无特殊说明或标注,均为本站原创发布。任何个人或组织,在未征得本站同意时,禁止复制、盗用、采集、发布本站内容到任何网站、书籍等各类媒体平台。如若本站内容侵犯了原著者的合法权益,可联系我们进行处理。
